PROTIPOPLAVNI UKREPI NA VODOTOKU LOČNICA
26. 10. 2017
Direkcija RS za vode nadaljuje s protipoplavnimi ukrepi na območju občine Medvode. Veseli smo, da tokrat na seznam saniranih odsekov lahko dodamo še vodotok Ločnica v naselju Sora. Največja investicija v letošnjem letu je sicer sanacija pragu na reki Sori, o kateri smo vas že obveščali.
Odsek struge vodotoka Ločnica teče skozi naselje Sora (med hišami št. 41A, 41, 42A, 42, 62, 63, 65 in 67) in je bil v času visokih voda oktobra 2014 med bolj prizadetimi v povodju ter tudi na območju občine Medvode. Hudourniške poplave ter bočno erodiranje hudourne visoke vode sta povzročila nastanek zajed in poškodb obrežnih zavarovanj na obeh brežinah. Visoka voda je delno prelila brežino in poplavila pribrežna zemljišča, 12 stanovanjskih hiš ter cest skozi dolino. V prvih dneh po ujmi so bile odpravljene najnevarnejše poškodbe ter vzpostavljena pretočnost struge.

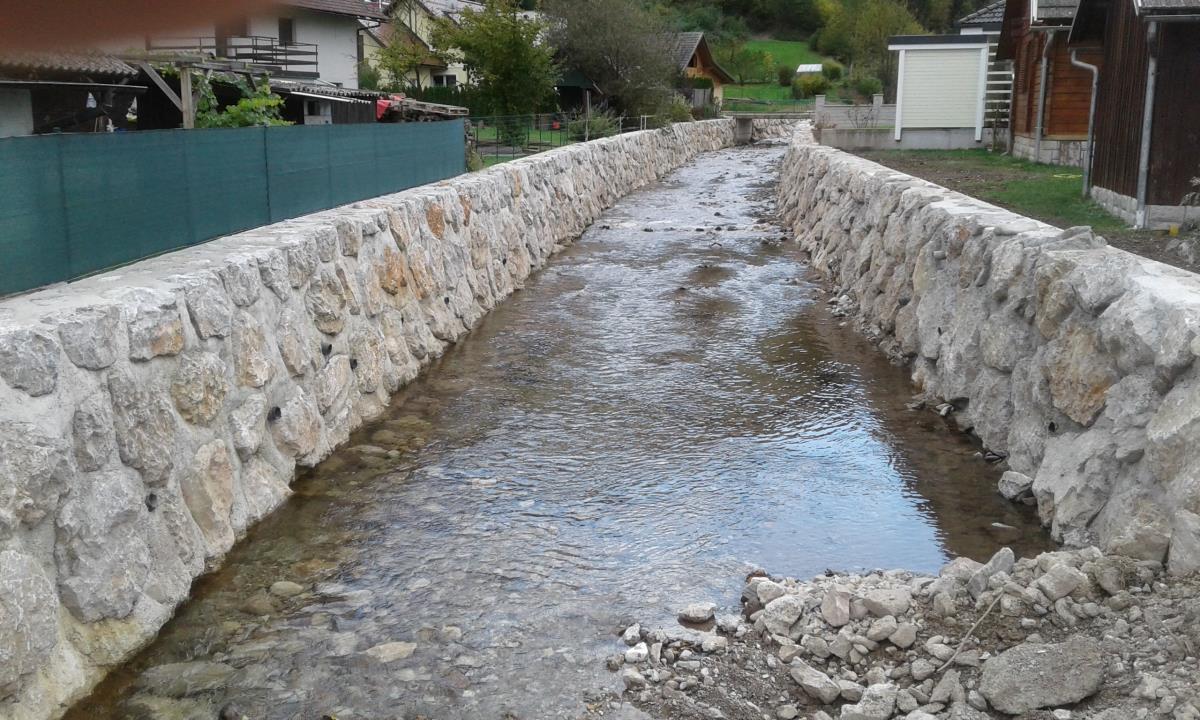

Sanacijska dela so bila glede na zagotovljena razpoložljiva sredstva izvajana v dveh fazah – prva v letu 2015 in druga v letu 2017. Na celotnem odseku je bila izvedena ureditev struge z namenom povečanja prevodnosti za pričakovane visoke vode, obojestransko protierozijsko zavarovanje brežin ter stabiliziranje nivelete.
Prva faza (izvedba jeseni 2015):
obnovljen je bil desnoobrežni zid iz kamna v betonu v dolžini 85 m, levoobrežno zavarovanje iz kamnite zložbe v betonu v dolžini 20 m ter nadvišani zid in levoobrežno zavarovanje iz žičnih košar ob glavni cesti (preprečevanje prelivanja), hkrati je bilo sanirano tudi podslapje obstoječega ustalitvenega praga.
obnovljen je bil desnoobrežni zid iz kamna v betonu v dolžini 85 m, levoobrežno zavarovanje iz kamnite zložbe v betonu v dolžini 20 m ter nadvišani zid in levoobrežno zavarovanje iz žičnih košar ob glavni cesti (preprečevanje prelivanja), hkrati je bilo sanirano tudi podslapje obstoječega ustalitvenega praga.
Druga faza (izvedba jeseni leta 2017):
dokončanje ureditve struge - obnovljen še levoobrežni zid v dolžini 85 m, dopolnjeno levoobrežno zavarovanje s kamnito zložbo v betonu in iz kamna v suho, dograjen protipoplavni nasip v dolžini 60 m na dolvodnem koncu odseka in sanirano desnoobrežno zavarovanje v dolžini 34 m na gorvodnem koncuin desnoobrežni zid iz kamna v betonu z betonsko ograjo ob pomožnem objektu in hiši Sora št. 62.
dokončanje ureditve struge - obnovljen še levoobrežni zid v dolžini 85 m, dopolnjeno levoobrežno zavarovanje s kamnito zložbo v betonu in iz kamna v suho, dograjen protipoplavni nasip v dolžini 60 m na dolvodnem koncu odseka in sanirano desnoobrežno zavarovanje v dolžini 34 m na gorvodnem koncuin desnoobrežni zid iz kamna v betonu z betonsko ograjo ob pomožnem objektu in hiši Sora št. 62.
Izvedena obnovitvena in ureditvena dela na vodni infrastrukturi bodo močno povečala poplavno varnost naselja Sora ter protierozijsko zavarovala priobrežne površine in objekte. Za popolno funkcioniranje celotne ureditve na obravnavanem odseku ostaja problematičen poddimenzioniran obstoječi most dovozne ceste k hišam Sora št. 62, 63 in 68, katerega pretočna odprtina je hidravlično neustrezna. Most bi bilo zato potrebno čim prej rekonstruirati, kar pa je pristojnost lastnika oziroma upravljalca mostu oziroma dovozne ceste.
Dela so bila zaključena oktobra 2017. Celotna vrednost izvedenih del znaša 131.993,00 € (z ddv).
Investitor vzdrževalnih del je bila Direkcija RS za vode, Hajdrihova 28c, Ljubljana, izvajalec pa koncesionar za izvajanje obvezne državne gospodarske javne službe Vodnogospodarsko podjetje d.d., Ul. Mirka Vadnova 5, Kranj.
